500kV準寧I回高壓線路遷改工程進入攻堅階段
文 攝影:工程管理二部 楊光
在內蒙古鄂爾多斯高原東部,準格爾旗——這座因煤炭資源富集而崛起的“千億級縣城”,正上演著一場緊張的電力遷改“攻堅戰”。由我司承建的500kV準寧I回高壓線路遷改工程,正在縣城南郊的礦山間有序推進,進行著導線架設前的準備。

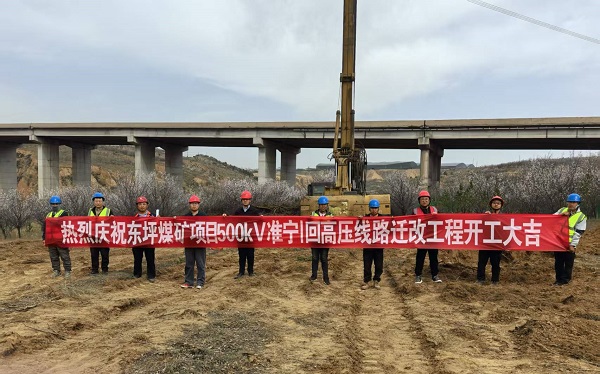

本工程為在建東坪煤礦讓道遷改,于2025年4月20日開工。改造線路起點為原N21,終點為原N23,改造路徑長1.422km,其中新建路徑長度1.213km,兩端利舊架線長度0.209km,轉角4次。改造段不涉及換位塔,相序維持不變。新建單回路耐張塔4基(3基為灌注樁,1基為臺階板式);拆除2基鐵塔。導線采用4×JL/G1A-400/35,地線采用一根16芯OPGW光纜,一根JLB40-120鋁包鋼。涉及2處重要跨越為G18榮烏高速和S103薛魏公路。
雖然線路長度短、塔基數量少,但前期征地協調卻成為最大“攔路虎”,因涉及煤礦項目,當?shù)卮迕駥?duì)土地征遷存在抵觸情緒。在項目部協調專員對當?shù)卣熬C合執法局的多方溝通協助下,終于在開工前完成了所有占地及青苗賠償。
為確保在超高壓公司批準的停電作業時間(5月20日至5月26日)前完成全線遷改帶電工作,從開工到完工僅有一月之余,留有的施工作業時間寥寥無幾,這無疑給整個工程團隊帶來了巨大的挑戰。面對如此緊迫的工期,項目管理團隊精心編制施工計劃,將任務細化到天、責任落實到人,確保各工序無縫銜接。
施工過程中,項目團隊采取多作業面平行施工策略,各基礎作業點及輔助工作同時進行,僅用10來天便完成了4基鐵塔基礎的澆筑工作。在基礎養護期間,各個班組馬不停蹄地進行鐵塔地面組裝,待達到立塔要求后,吊車立即就位迅速平穩地將鐵塔分段吊裝完成。
針對超高壓線路遷改的高風險特性,項目團隊始終將安全放在首位,嚴格執行安全生產管理制度,配合業主對于煤礦高風險安全管理的要求,對所有參與人員進行嚴格的安全培訓,并要求項目部管理人員對各作業點進行全天候現場監控。同時,項目部也制定了完善的應急預案,確保一旦發生緊急情況能夠迅速響應,有效控制事態發展。
目前,工程正在進行線路跨越封網工作,在5月20日停電之前,將完成1、2、3號塔之間的導線架設及緊固。停電期間將完成舊線的遷改及全線的緊固附件。
在這場與時間賽跑的攻堅戰中,項目團隊展現了“川送鐵軍”敢打硬仗、能打勝仗的優良作風。面對工期緊、任務重、協調難、風險高的多重考驗,全體參建人員以高度的責任感和使命感,確保工程優質高效推進。在后續施工中,項目部定不負使命,保證順利完成此次遷改任務,給業主交上一份滿意的答卷!
