四川洪雅高奉山水力發電有限公司#1主變101開關更換項目順利通過驗收
時間:2023-05-30   來源:四川省送變電

四川洪雅高奉山水力發電有限公司#1主變101開關更換項目順利通過驗收

文:調試所 周曉峰 攝影:楊祚平

4月1日晚,由我司承建的四川洪雅高奉山水力發電廠#1主變101開關更換項目順利完成并恢復供電,經過1個月的正常運行,于5月9日順利通過業主驗收。

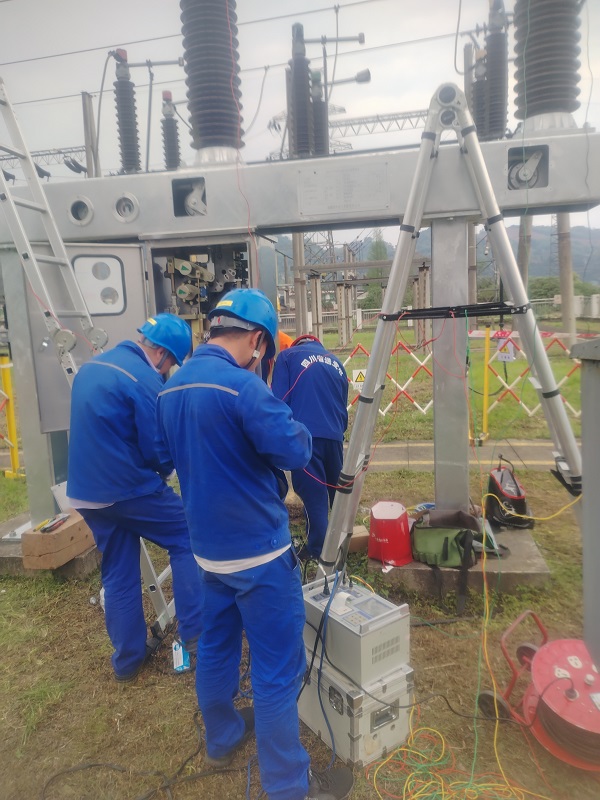

2003年發電運行至今,高奉山電廠110kV升壓站#1主變高壓側101開關相關電氣元件、機械元件已逐步老化,相繼出現開關儲能電機、交流接觸器損壞、彈簧操作機構故障等問題。若SF6開關出現故障,開關維修周期長,將導致#1發電機組發電量嚴重受損。為保證電廠的安全、穩定經濟運行,項目部決定更換110kV升壓站#1主變高壓側101開關。


為了保質保量高效地完成工作任務,減少施工造成的影響,現場除擬更換斷路器外,其余電氣設備均不停電。面對施工人員用地狹窄、工作難度大、施工時間緊、安全壓力大等挑戰,以及在吊裝過程中需要與起重機密切配合,嚴防斷路器傾斜和碰撞臨近設備,現場施工人員根據設備運行情況、現場實際情況和天氣變化,借鑒去年更換151斷路器的經驗,動態調整每日工作內容和人員分工。斷路器更換工作完成后,項目人員復盤了施工全過程,對操作流程和管理辦法進行總結,為今后斷路器更換工作提供參考。
