四川省送變電建設有限責任公司
集通鐵路電氣化改造配套供電工程白古線路放線工作順利結束
時間:2022-11-02   來源:四川省送變電

集通鐵路電氣化改造配套供電工程白古線路放線工作順利結束

攝影丨工程管理三部 張云峰

2022年10月29日,BGN74-BGN75線路跨越220kV卓輝一線的順利完成,標志著集寧至通遼鐵路電氣化改造配套供電工程(錫盟段)標段Ⅰ白音高勒500kV變-古爾班牽引站220kV線路工程放線工作已全部結束。

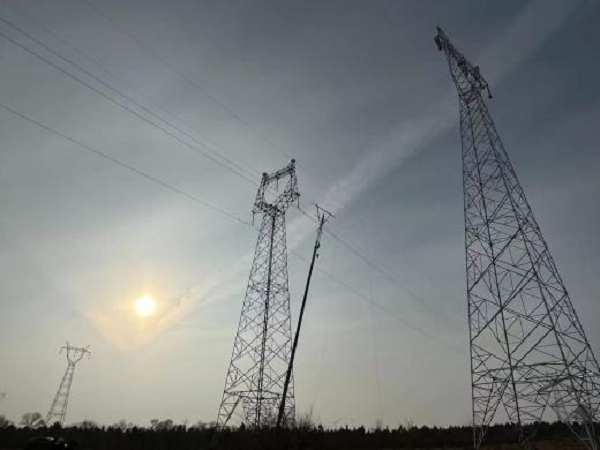

BGN74-BGN75線路跨越220kV卓輝一線

本線路全長50.264km,自放線工作開始以來,項目部精心組織施工力量,超前部署施工計劃。尤其是內蒙古自治區在10月爆發了今年以來最嚴重的一次新冠疫情,項目部積極配合疫情防控,并與業主、村、鎮、旗等多方領導協調,最終做出了以下部署:封控施工現場,施工人員在隔離期間住在臨時搭建的蒙古包里,既防止了與外界接觸、配合了疫情防控政策,又能使施工現成正常進行,確保了施工進度。面對隔離點無水、無電、風沙大、天氣寒冷等諸多惡劣條件,川送鐵軍不畏困難、迎難而上,克服了重重困難,最終順利完成了所有的放線工作。


施工隊現場隔離點

目前,本工程僅剩下檢修消缺及兩條線路的切改工作,計劃將在11月份實現全線路帶電。即使項目接近尾聲,項目部也仍將以堅韌不拔的毅力和扎實的工作作風,優質高效地完成后續工程建設。
