四川省送變電建設有限責任公司
春節不停工 施工建設忙
時間:2021-03-04   來源:四川省送變電

春節不停工  施工建設忙

——尼泊爾132kV線路工程施工動態

東南亞片區  尼泊爾項目部   常遠 吳楊



隨著尼泊爾132kV線路工程的進展,項目人員齊心協力,帶領當?shù)厥┕り犖榭朔朔N種困難,在春節期間不停工,搶抓施工黃金期,力爭在5月雨季前完成該工程建設。

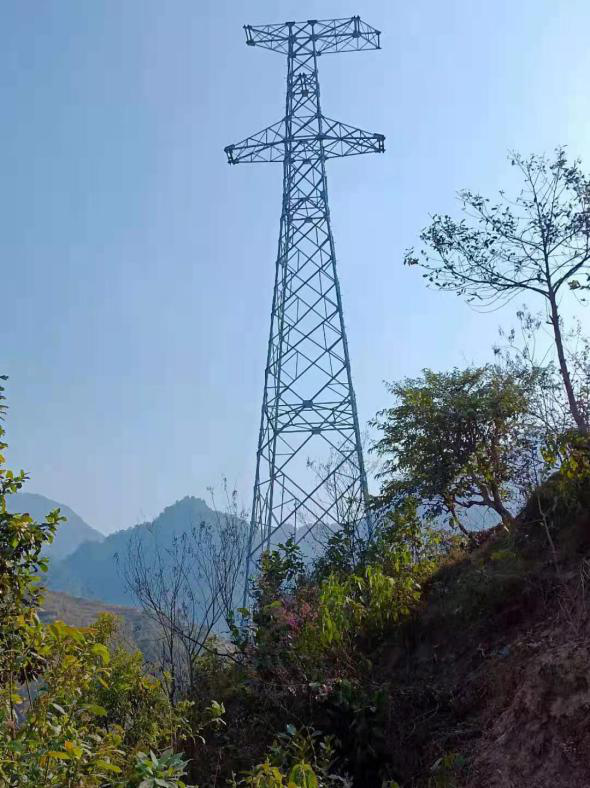

本項目共計40基塔,目前已完成N15N33TN1的基礎澆筑,同時因征地和林業協調問題,僅完成部分塔基組塔施工。




本工程山區地形陡峭,運輸非常困難。大數塔基需要架設索道,用于轉運工器具以及材料,余下則需自修施工道路,且兩者一旦遇到協調無果的情況,便需人工背運,實施起來既耗時又費力;其次就是基礎澆筑,基礎位于山體陡峭的斜面上,砂、石、水泥堆放地成難題,必須邊澆筑邊運料,部分還需架設長達幾十米的混凝土滑槽,才能滿足正常的混凝土澆筑。

不經一番徹骨寒,哪得梅花撲鼻香。只要我們團結一致,秉承川送能學習、能吃苦、能創造、能共處的四能精神,一定能披荊斬棘,努力完成目標。

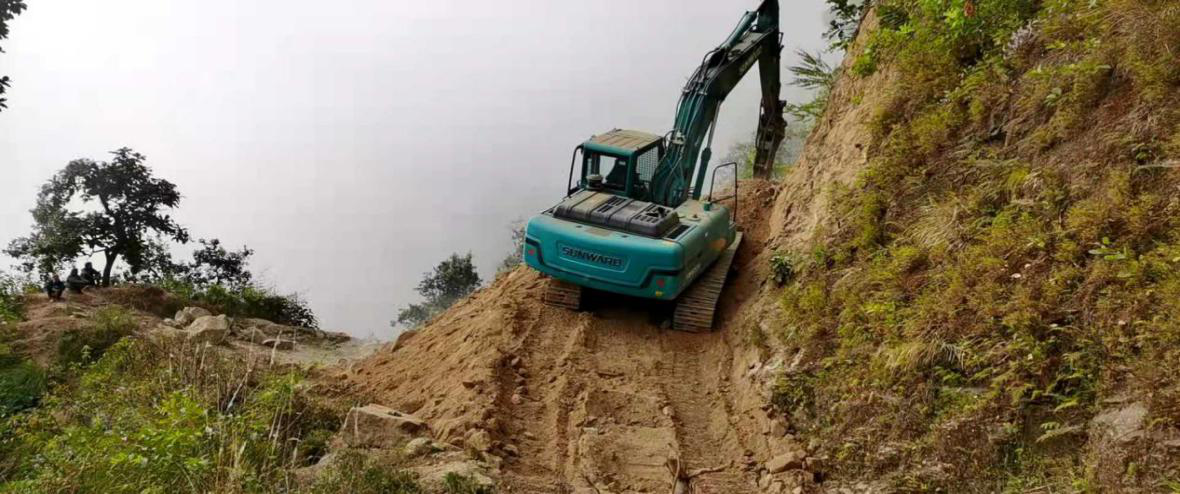

N18號塔基挖機修施工便道

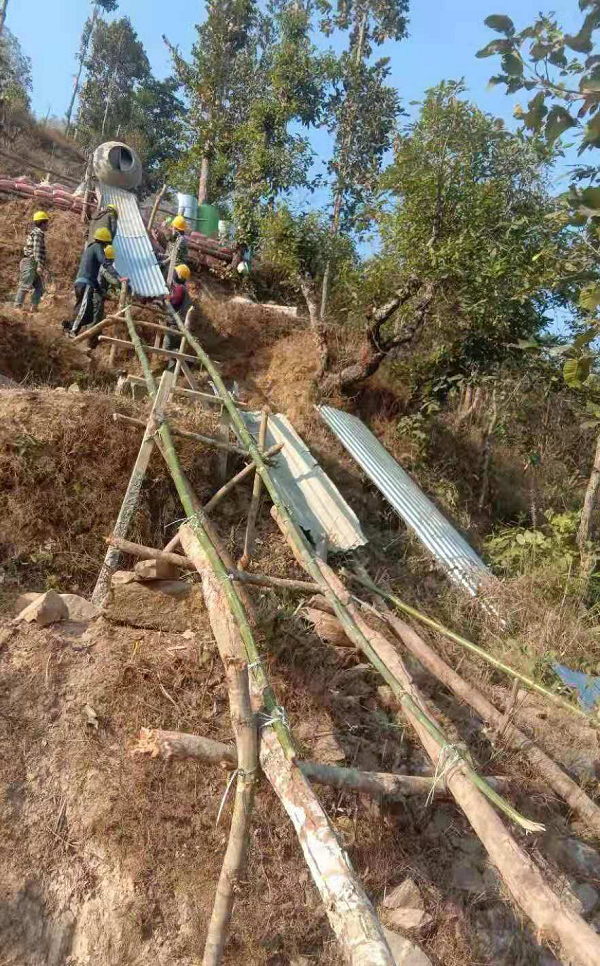

N34混凝土滑槽架設中

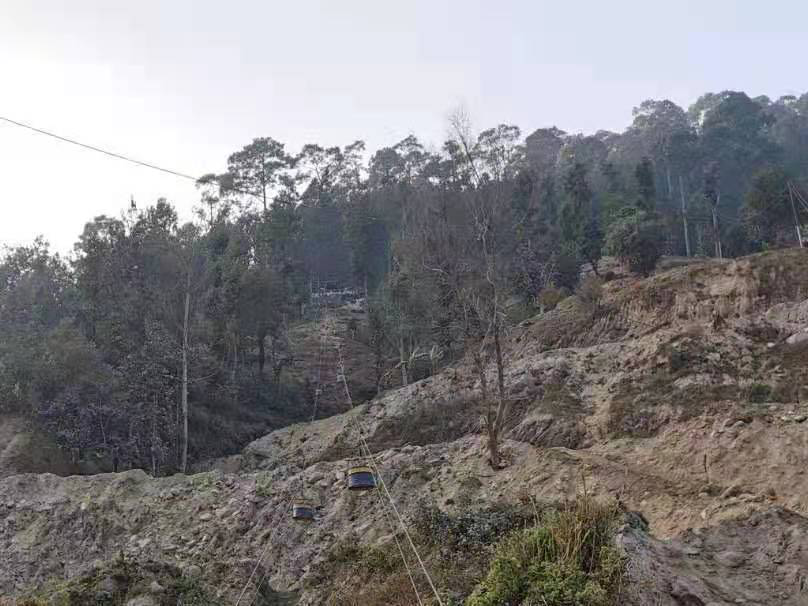

索道運輸
